某城市桥梁工程,采用钻孔灌注桩基础,梁体为现浇预应力钢筋混凝土箱梁,0号块采用墩

admin2022-08-02  79

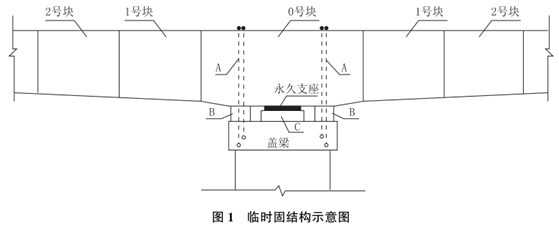

问题 某城市桥梁工程,采用钻孔灌注桩基础,梁体为现浇预应力钢筋混凝土箱梁,0号块采用墩顶混凝土现浇施工,临时固结构造示意图如图1所示。施工中发生如下事件。事件1:1号桩桩身混凝土灌注时,导管埋深保持在0.5~1.0m。灌注过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。事件2:项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。事件3:为加强质量管理,项目部对挂篮施工等特殊工序缺少经验,因此设置了工序质量控制点;编制了专门的作业指导书。事件4:项目部编制的合龙段施工方案中有如下内容。(1)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。(2)合龙宜在一天中中午时分进行。(3)梁跨体系转换时,支座反力的调整应以反力为主。1.写出A、B、C结构的名称。2.指出背景中桩身混凝土灌注过程的错误之处,并改正。3.施工单位在张拉设备的使用上是否正确?说明理由。4.补充项目部特殊过程质量管理措施。5.改正事件4中项目部编制方案的错误之处。

选项

答案

解析 1.写出A、B、C结构的名称。
A——临时锚固钢筋(或钢绞线)
B——临时支座
C——垫石。

2.指出背景中桩身混凝土灌注过程的错误之处,并改正。
(1)拔管指挥人员离开现场是错误的。
正确的做法是:拔管应有专人负责指挥。
(2)导管埋深保持在0.5~1.0m错误。
正确的做法是:导管埋置深度宜控制在2~6m,并经常测探井孔内混凝土面的位置,及时调整导管埋深。

3.施工单位在张拉设备的使用上是否正确?说明理由。
不正确,因为张拉机具应与锚具配套校准,配套使用。

4.补充项目部特殊过程质量管理措施。
安排试验,并首件验收,作业指导书经项目部或企业技术负责人审批后执行。

5.改正事件4中项目部编制方案的错误之处。
(1)合龙宜在一天中气温最低时段进行。
(2)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。
