南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座
南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座
题库
2022-08-02
194
问题

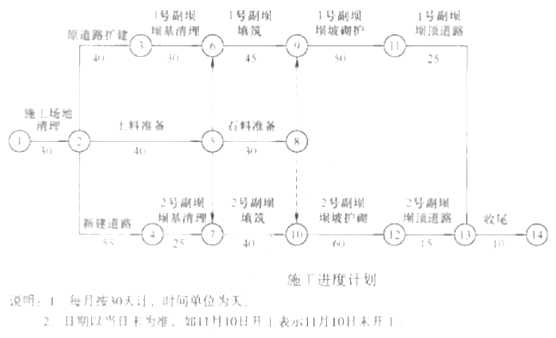

南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1号和2号)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构形式为黏土心墙土石坝。承包人拟定的施工进度计划如进度计划图所示。

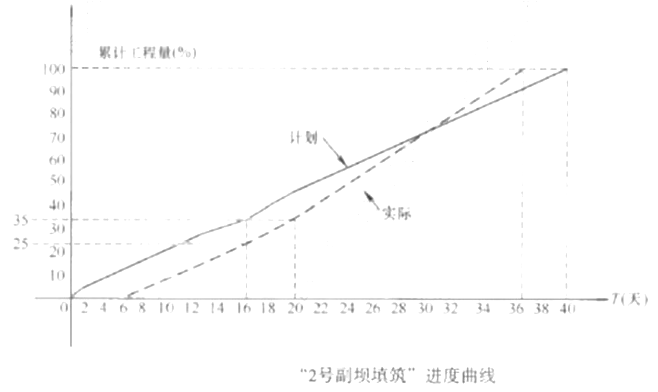

实施过程中发生了如下事件:事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。事件2:根据防洪要求,坝坡护砌迎水面施工最迟应在次年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。事件3:“2号副坝填筑”的进度曲线如进度曲线图所示。
事件4:次年6月20日检查工程进度,1号、2号副坝坝顶道路已完成的工程量分别为3/5、2/5。[1]、确定计划工期;根据水库调度方案和施工进度安排,分别指出1号、2号副坝坝基清理最早何时开始?[2]、根据防洪要求,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?[3]、依据事件3中2号副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2号副坝填筑实际用工天数。[4]、根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
选项
答案
解析
【1】 计划工期为 235 天。根据施工进度安排:1 号副坝坝基清理可在 1 月 20 日开始、2 号副坝坝基清理只能在 2 月 5 日开始,综合考虑水库调度方案,1 号、2 号副坝坝基清理最早分别于 1 月25 日、2 月 5 日开始。
【2】 按计划 1 号、2 号副坝坝坡护砌迎水面施工可于 5 月 5 日、5 月 10 日完成,可满足要求。
【3】 2 号副坝填筑第 16 天末计划进度为 35%,实际进度为 25%,累计工程量拖延 10%,进度滞后 4 天,实际用工 30 天。
【4】 6 月 20 日检查,1 号副坝坝顶道路已完成 3/5,计划应完成 4/5,推迟 5 天。2 号副坝坝顶道路已完成 2/5,计划应完成 2/3,推迟 4 天。由于计划工期比合同工期提前 5 天,而 1 号副坝推迟工期也为 5 天,故对合同工期没有影响。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2284998.html
本试题收录于:
工程造价案例分析水利题库一级造价工程师分类
工程造价案例分析水利
一级造价工程师
相关试题推荐
下列属于纯公共物品的有()。A、外交 B、供水系统 C、基础科学研究工作
西部某县城为改善城市水资源条件,解决居民用水及灌溉用水短期问题,拟新建一座小型泵
中部某省为了综合利用当地水资源,以防洪、灌溉、发电为主要目的,拟建设一大型水利枢
西部某地区为改善城市水资源条件,解决居民用水与灌溉用水短缺等问题,拟新建一座大型
某枢纽工程堆石坝填筑系利用发电厂房基坑及引水隧洞开挖石渣料。 (1)堆石料运输
西部某枢纽工程以发电为主,目前工程处于初步设计阶段,该工程所需要的机电设备及安装
某水利枢纽项目,开发目标为防洪、发电、灌溉、供水。总投资95亿元,水库总库
中部某市为提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务
某灌溉项目的招标人在具备了施工招标条件的情况下,经过多方了解,邀请了A、B、C三
西南某省拟兴建一座具有防洪、发电效益的水利枢纽,该工程目前正处于可行性研究阶段,
随机试题
故宫(ImperialPalace)又名紫禁城,为明清共二十四位皇帝统治中国近500年的皇宫。它位于北京市中心,在天安门广场的北侧,形状为长方形。南北
健康管理服务的层次包括( )。A.制订具体目标 B.提高健康认知水平 C.
某男性,25岁,尿道口轻度尿痛、有少量分泌物流出2天来诊。发病前7天曾有冶游史。
A.药学或相关专业的学历,或者具有药学专业技术职称B.药学专业技术职称C.相应的
一氧化碳中毒病人氧疗的最好方法是A:吸入新鲜空气 B:5%氧气吸入 C:50
根据下列资料回答问题。 2008年1至3月份,福建沿海地区与台湾地区海上客运直
下列各项中,属于虚喘证常见证型的是( )。A.肺虚证 B.脾虚证 C.肾虚
下列现象中,属于职业倦怠的是()。A.甲是新手司机,第一天上路十分紧张,当天夜
2016年5月6日,某省甲市乙县H工业园区R国有控股集团2冶金企业发生一起生产安
整个子宫内膜基底层再生新的功能层正常所需的时间约为( )A.2周 B.6周
最新回复
(
0
)
