某施工单位承建一高速公路路基工程,起讫桩号为K6+200~K26+700,路基设
某施工单位承建一高速公路路基工程,起讫桩号为K6+200~K26+700,路基设
admin
2022-08-02
72
问题

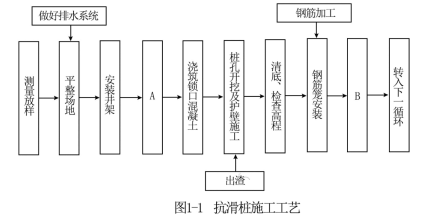

某施工单位承建一高速公路路基工程,起讫桩号为K6+200~K26+700,路基设计宽度为24.5m,其中K8+200~K11+600段为路堤,K12+600~K15+800段为路堑。 施工过程中,发生了如下事件:事件一:K6+200~K10+700段为土石路堤,高度为 21m。事件二:合同段 K12+600~K15+800公路右侧为滑坡,在施工过程中,施工单位采用了抗滑桩与抗滑挡土墙的稳定措施,对流向滑坡体的地表水和地下水设置了相应的排水设施。采用削坡减载的方案整治坡,减载自上 而下进行,在滑坡体前缘采取了爆破减载的方法减载。事件三:抗滑桩开工前,施工单位编制了人工挖孔桩专项施工方案,抗滑桩施工工艺见图 1-1,人工挖孔 桩施工采用分节现浇 C25混凝土护壁支护,支护结构示意图如图 1-2所示。
事件四:在修建抗滑桩与抗滑挡土墙时,施工单位提出了下列技术要求: (1)抗滑桩与挡土墙共同支挡时,应先施作挡土墙。 (2)抗滑桩施工宜从一端向另一端间隔交错跳挖,桩身强度达到设计强度的 75%后方可开挖邻桩。 (3)开挖应分节进行,每节宜为 1~1.5m。 (4)施工过程中应对地下水位、滑坡体位移和变形进行监测。问题:1.事件一中 K6+200~K26+700段路堤填筑是否需要进行试验段,理由是什么? 2.指出事件二中错误的做法并改正。3.写事件三图 1-1中工序 A、B 及图 1-2中结构 C、D的名称。 4判断事件四中施工单位提出了的技术要求是否正确。
选项
答案
解析
1.需要做试验路段,理由:(1)路堤为高速公路;(2)K6+200~K10+700段为土石路堤。
2.事件二中“在滑坡前缘采取了爆破减载的方法减载”错误。
改正:严禁爆破减载和在滑坡前缘减载。
3.A为开挖井口,B 为浇筑桩身混凝土,C 为锁口,D为泄水孔。
4.(1)错误;(2)错误;(3)错误;(4)正确。
转载请注明原文地址:https://www.tihaiku.com/jzgc/224184.html
本试题收录于:
二建公路工程实务题库二级建造师分类
二建公路工程实务
二级建造师
相关试题推荐
背景资料: 某项目部承建一项城市道路工程,道路基层结构为200mm厚碎石
市政公用工程施工组织设计主要内容有工程概况、施工现场平面布置、施工总体部署和(
下列不属于基坑工程应监测的对象的是()。A.支护结构 B.周围建筑
采用压路机碾压土路基时,应遵循()及轮迹重叠等原则。A.先重后轻、先静后振、先
作为基坑工程围护结构的板(桩)墙结构形式有()。A.悬臂式 B.扶壁式 C.
路基碾压应“先轻后重”,最后碾压时应采用不小于()t的压路机。A.8 B.1
某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m,宽6m,高3m
A公司中标城市污水处改造工程,合同工期5个月,合同为固定总价合同。新建构筑
某施工单位承接了一条道路的施工,路线全长5km,路基宽度为8.5m,路面宽度
某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30m并跨越一
随机试题
某企业产成品实有数量80台,每台实际成本94元,该产品的材料费与工资、其他费用的
女性,56岁,发热咳嗽20天,照片发现右上肺阴影,其内可见空洞,痰涂片发现抗酸杆
A.先煎B.后下C.包煎D.另煎E.冲服青黛入药的用法是
能反映肝内或肝外胆汁淤积的试验是()A.血清直接胆红素和总胆红素测定B.血清总
语言从来不是固化的,而是随着社会的发展而变化的。任何一种语言的形成和发展,都是使
2003-75.寒湿困脾证除纳少腹胀便溏外,还可见 A.气短神疲乏力B.气
共用题干中国证监会应当自受理证券公司申请为期货公司提供中间介绍业务的申请材料之日
乳磨牙缺失两个以上者,应选择A.远中导板保持器 B.功能性活动保持器 C.丝
关于供热管道支、吊架的安装描述中,正确的有()。A.管道支、吊架的安装应在管道
我国规定甲类传染病报告时限在农村最多不超过A.4小时 B.6小时 C.8小时
最新回复
(
0
)
