工期及费用索赔某水利枢纽工程,混凝土大坝施工采用缆机浇筑方案。某施工单位承揽左岸
工期及费用索赔某水利枢纽工程,混凝土大坝施工采用缆机浇筑方案。某施工单位承揽左岸
admin
2022-08-02
97
问题

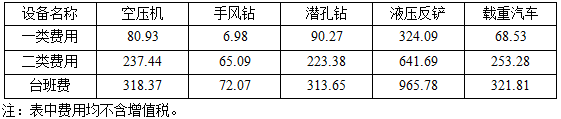

工期及费用索赔某水利枢纽工程,混凝土大坝施工采用缆机浇筑方案。某施工单位承揽左岸缆机平台危岩体的处理,合同要求某年5月26日开工,工期40d。为此,承包人根据施工方案,配置施工资源如下:(1)施工机械配置:油动移动式空压机2台,Y28手风钻6部,XZ-30型潜孔钻3部,CAT320C液压反铲1台,5t载重汽车1辆。(2)施工人员配置:管理人员2人,技术人员2人,专职质量、安全人员3人,技术工人18人(包括机上工人),普工20人。由于前期承包人工期延迟,晚提交施工场地5d;开工10d后接到监理指令,缆机及轨道安装需停工5d;期间接到监理指示,缆机平台临时道路整修耗时2d。各类机械一、二类费用见表 。 各类机械一、二类费用(单位:元)
【问题】1.试分析承包人能索赔工期多少天。2.假定合同约定窝工费按当地工资标准为每天30元。根据索赔费用计算的一般原则,承包人最终能索赔多少费用?(承包人报价的利润水平为7%,不考虑增值税)
选项
答案
解析
1.答案:前期承包人工期延迟,晚提交施工场地5d,监理指令,避让缆机及轨道安装需停工5d均属于非承包人原因导致的延误,工期索赔成立。根据监理指示,缆机平台临时道路整修耗时2d则与本项目无关。因此,工期索赔为10d。
2.答案:工期延误通常会产生人员窝工费、机械闲置费以及合理的利润。
根据背景资料,人员窝工费按照每人每天30元的标准计算,人员窝工费为:
(2+2+3+18+20)×30×10=13500.00(元)
机械闲置不产生使用费,机上人工费用已在人员窝工费中考虑,因此机械闲置费只计算一类费用。根据表中的各种机械的一类费用,则机械闲置费为:
80.93×10+6.98×10+90.27×10+324.09×10+68.53×10=5708.00(元)
合理的利润应与承包人在报价水平上相一致,即7%,则合理利润为:
(13500.00+5708.00)×7%=1344.56(元)
总索赔费用为:13500.00+5708.00+1344.56=20552.56(元)。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2197666.html
本试题收录于:
水利工程的建设工程计量与计价实务题库二级造价工程师分类
水利工程的建设工程计量与计价实务
二级造价工程师
相关试题推荐
对于高速公路沥青混凝土面层,平整度用3m直尺检测的合格率为96%,该段高速公路混
快速无破损检测方法可以代替水泥混凝土钻芯的劈裂强度试验结果。()
检测沥青喷洒法施工沥青用量试验报告时可不包括洒布沥青用量的逐次测定的值。()
热拌沥青混合料的施工温度仅包括拌和温度和摊铺温度,施工温度直接关系到沥青路面的施
我国《公路路基施工技术规范》(JTGF10-2006)中规定,填石路堤用试验段确
采用3m直尺测定水泥混凝土面层平整度时,以()作为指标。 AIRI B最大间
沥青混合料施工生产抽检试验,其中矿料级配、沥青含量结果的合格率应不小于()。A.
当进行路基路面工程质量检查验收或路况评定时,3m直尺测定的标准位置为()。A.行
在沥青路面施工过程中,当沥青混合料尚未冷却时,可用大改锥插入至沥青层地面深度后用
《沥青喷洒法施工沥青用量测试方法》规定,洒布的沥青用量可按式Q=(m2-m1)/
随机试题
Inventchallenges.Ahundredyearsago,pioneerpsychologistWilliamJamesd
按国标规定,普通硅酸盐水泥和硅酸盐水泥,应测定其()强度(抗压、抗折)。A.
张老师相信,只要自己努力,就一定能提高班里学习困难学生的成绩,表明张老师具有较好
在选择确定焊接电流的大小时,应考虑的最为关键的因素是()。A、焊条直径 B、接
存量房房源按产权状态可以分为()。A:已购公房 B:军产房 C:再次交易的
旅行服务业相关企业的业务工作特点使得从业人员的( )很强。A.流动性强 B.
男性,35岁。支气管哮喘30年,再发咳嗽伴喘息3天,吸入沙丁胺醇症状稍改善,1天
一辆汽车第一天行驶了5个小时,第二天行驶了600公里,第三天比第一天少行驶200
承包人在进行合同约定的各项工作时,不得侵害发包人与他人使用公用道路、水源、市政管
最新回复
(
0
)
