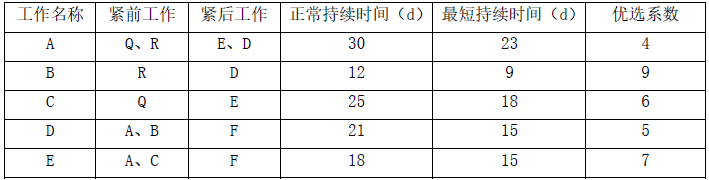

某工程由九项工作组成。各项工作之间的网络逻辑关系见下表:
注:工期优化过程中,应选择优选系数最小的工作或优选系数之和最小的组合。【问题】1.根据工作之间的逻辑关系绘制双代号网络计划。(5 分)2.在绘制完成的双代号网络计划图中,标记各项工作的六个时间参数,确定关键线路(用工作表示)和网络计划工期。(5 分)3.如果合同工期为l00d,该网络计划是否需要调整?如何调整?(6 分)4.重新绘制调整之后的双代号网络计划图。(4 分)
选项
答案
解析

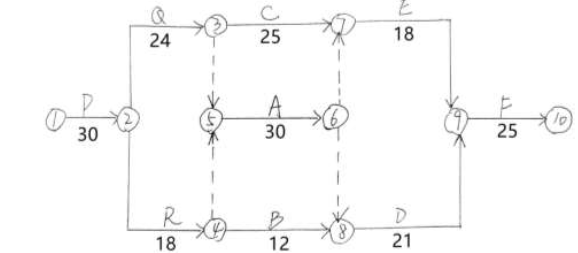

1.双代号网络计划如图所示:

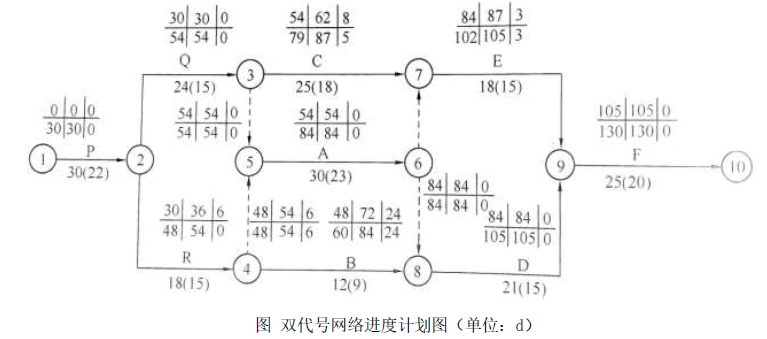

2.时间参数的计算见下图。关键线路P→Q→A→D→F。网络计划工期为130d。

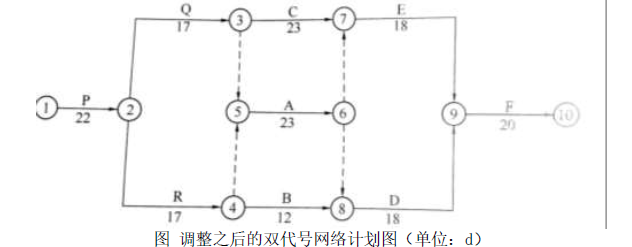

3.工期调整如下:(1)计算需缩短的时间,根据所计算的工期需要缩短时间30d。(2)在P、Q、A、D、F 工作中挑选优选系数最小的工作。首先将P 工作压缩8d,再压缩F 工作5d,再压缩Q 工作6d,此时R 工作也成为关键工作,至此工期累计压缩了8+5+6=19d。压缩A 工作5d,至此工期累计压缩了19+5=24d。再压缩D 工作3d,此时E 工作也成为关键工作,至此工期累计压缩了24+3=27d。(3)此时按要求仍需继续压缩,同时压缩C 工作和A 工作,组合优选系数6+4=10,同时压缩Q 工作和R 工作,组合优选系数3+8=11,同时压缩E 工作和D 工作,组合优选系数12。故同时压缩C 工作和A 工作2d,再同时压缩Q 工作和R 工作1d,至此工期累计压缩30d,可满足合同工期100d 的要求。调整之后的双代号网络计划图如图所示:
转载请注明原文地址:https://www.tihaiku.com/jzgc/218947.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
混凝土工程裂缝的类型包括( )。A.沉降缝 B.干缩缝 C.温度缝 D.
地下工程主要采用( )等。A.钻孔爆破方法 B.掘进机开挖法 C.盾构法
按工作装置不同单斗挖掘机有( )等。A.正铲 B.斗铲 C.反铲 D.索
多斗挖掘机是一种连续工作的挖掘机械,从( )上可以分为链斗式、斗轮式、滚切式等
按架立和工作特征,模板可分为( )。A.拆移式 B.移动式 C.钢筋混凝土
后退法的优点是( )。A.减轻轮胎磨损 B.推土机摊平工作量小 C.使堆石
粉煤灰对混凝土性能的影响包括( )。A.改善混凝土拌合物的工作性能 B.节省
工程一般用来做细骨料的砂是( )。A.河砂 B.湖砂 C.海砂 D.山砂
描述施工放样工作正确的是( )。A.根据工程建筑物的设计尺寸 B.建筑物特征
按滑动面与岩层构造之间的关系将滑坡分类为( )。A.顺层滑坡 B.逆层滑坡
随机试题
Nomatterwhatthereason,though,jugglingmorethanonejobisguaranteed
信念伦理在复杂的功利化的现实生活中往往富有理想色彩,高估人们的理性能力,导致对实
取牡丹皮粉末进行微量升华,镜检可见A.黄色针状、片状或羽毛状结晶B.长柱形、针状
本病急性型易引起死亡的原因是A.心律失常 B.贫血 C.感染 D.肾衰竭
()kV变电站可不配置故障录波器。(A)35(B)110(66)(C)2
运行中的并联电容器组电抗器室温度不应超过35℃,当室温超过35℃时,干式三相重迭
【智能站知识】207、当装置检修压板投入时,装置发送的GOOSE报文中的Test
第一次国共合作采取了共产党员以个人身份加入国民党的“党内合作”方式,最早提出这种
对于分离交易的可转换公司债券,发行后累计公司债券余额不得高于最近一期期末公司净
某种经筛选后选定的污染因子在A地的浓度预测值为0.15mg/m3,对应的质量标准
最新回复
(
0
)
