问题
某建设项目,项目建设前期年限为1年,建设期为3年,各年投资计划额为:第一年贷款7200万元,第二年10800万元,第三年3600万元,年均投资价格上涨率为6%,则建设项目建设期间价差预备费为()万元。A.1073.08B.2334.88C.3165.65D.1806.20
选项
A.1073.08
B.2334.88
C.3165.65
D.1806.20
答案
C
解析

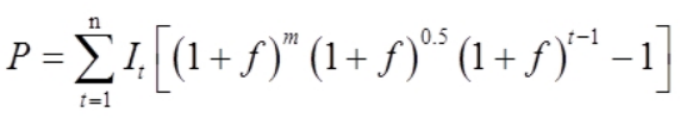

建设项目建设期间价差预备费计算公式为:
式中,P为价差预备费;n为建设期年份数;It为建设期第t年的投资计划额;f为投资价格指数;t为建设期第t年;m为建设前期年限。本题的计算过程如下:第一年价差预备费P1=I1×[(1+f)(1+f)0.5-1]=7200×[(1+6%)(1+6%)0.5-1]=657.62(万元);第二年价差预备费P2=I2×[(1+f)(1+f)0.5(1+f)-1]=10800×[(1+6%)(1+6%)0.5(1+6%)-1]=1693.62(万元);第三年价差预备费P3=I3×[(1+f)(1+f)0.5(1+f)2-1]=3600×[(1+6%)(1+6%)0.5(1+6%)2-1]=814.41(万元);建设期的价差预备费P=P1+P2+P3=657.62+1693.62+814.41=3165.65(万元)。
转载请注明原文地址:https://www.tihaiku.com/jzgc/174558.html
本试题收录于:
一建建设工程经济题库一级建造师分类
一建建设工程经济
一级建造师
相关试题推荐
为了减少项目投资风险,在工程建设方面可要求工程承包公司提供( )的合同A.固定
下列费用中,属于资金筹集成本的有( )。A.股票发行手续费 B.银行贷款利息
某项目建设期2年,第一年投资500万元,第二年投资600万(含流动资金200万元
英国拥有一套完整建设工程标准合同体系中,适用于房屋建筑工程的是( )合同体系。
双代号网络计划中关于关键节点的说法正确的是( )A.关键工作两端的节点必然是关
建设工程组织固定节拍流水施工的特点有( )。A.专业工作队数大于施工过程数
既有法人筹措项目资本金的内部投资来源有()A.企业资产变现 B.企业产权转
与EPC总承包模式相比,平行承包模式的特点有()A.建设单位可在更大范围内选
在工程建设实施过程中,为了做好环境保护全体工程与环保措施工程必须同时进行的工作有
根据《建设工程质量管理条例》,建设工程竣工验收应当具备的条件有()A.完成建
随机试题
•Lookattheformbelow.•Youwillhearamancallinghiscolleagueint
ThefactthatmostAmericansliveinurbanareasdoesnotmeanthattheyres
Theannouncement______greatlydistressedthewaitingpassengers.A、thatallfligh
Onanumberline,thedistancebetweenthetwopointswithcoordinates-5and1
Whenhearrivedatthehospital,heaskedworriedlywhowas(operate)______on.
施工现场各班组应建立班前安全活动制度,开展班前三上岗()和班后下岗检查,定期开展
某企业的信息系统管理数据库中的员工关系模式为Emp(员工号,姓名,部门号,岗位,
Thechangeinthatvillagewasmiraculou
D
关于供热管网工程试运行的说法,正确的有()。A.供热管线工程应与换热站工程
最新回复
(
0
)
