背景资料 某地铁车站位于两条主干道交叉口路口处,车流量大,周边环境复杂,地下水

admin2022-08-02  54

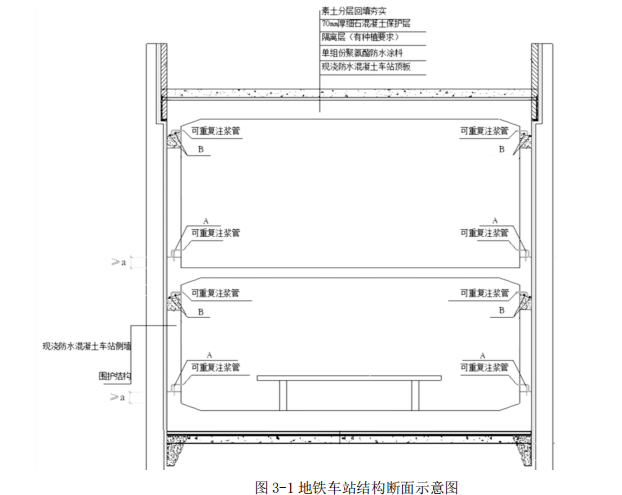

问题 背景资料某地铁车站位于两条主干道交叉口路口处,车流量大,周边环境复杂,地下水埋深 7.7m。车站北侧紧邻立交隧道,与其围护结构距离最近不足 3m,车站南侧紧邻高层住宅小区,最近处距离不足 2.5m。该站为地下两层车站,车站总长 105.6m,单层净空高度 5.5m,采用盖挖逆作法施工。车站结构采用盖挖逆作叠合墙设计,主体结构与围护结构采用钢筋接驳器紧密连接成整体,车站叠合墙结构图如图 3-1。该方法可以有效解决施工场地与交通疏解的矛盾,减少车站施工对高层建筑及隧道产生的影响,降低施工风险。为防止墙顶施工缝出现缝隙,在墙顶上部 50cm 采用微膨胀混凝土浇筑,墙顶施工缝与墙底施工缝中均设置可重复注浆管。盖挖逆作法车站施工顺序为:顶板结构→C→中板结构→D→负二层土方开挖→E→负二层侧墙结构→F。侧墙结构施工过程中,施工方采取如下做法:(1)车站叠合墙结构侧墙钢筋安装施工中,墙顶部位钢筋采用焊接连接,焊接长度满足单面焊 5d 要求。(2)叠合面凿毛清理施工从上而下进行,清除过程中需要同步清除施工缝处松散混凝土,直至露出密实新鲜混凝土面。(3)在墙身中部设置一个浇筑口,混凝土浇筑之前仔细检查坍落度,连续不间断快速作业。(4)侧墙混凝土采用自密实混凝土,采取分层浇筑施工作业,每层浇筑厚度为 50cm。【问题】1.说明图 3-1 中 A、B 的名称,并列举施工缝建议留设位置中的 a 值。2.指出图 3-1 中的错误之处并改正。3.补充缺失的盖挖逆作法车站施工工序。4.分别判断侧墙结构施工做法是否正确,如不正确给出正确做法。5.说明施工前对作业人员应进行哪些管理工作。判断该工程应对哪些分部分项工程编制专项施工方案。

选项

答案

解析 1.A-钢板止水带,B-止水条;a 值为 200mm。
2.采用微膨胀混凝土处理水平施工缝,其留置高度应取 1.0m,并且应将施工缝处理成 V 型缝形式。
3.C-负一层土方开挖,D-负一层侧墙结构,E-底板结构,F-构筑内部结构及路面恢复。
4.(1)不正确,单面焊接长度应不低于 10d。 (2)正确。
(3)侧墙混凝土浇筑过程中,严禁对一个浇筑孔满灌,防止出现模板受力不均,局部受压严重引发跑模现象。
(4)不正确。混凝土到达施工现场后需要现场查看混凝土的和易性(坍落度)。分层浇筑厚度应取 30cm 以保证混凝土质量。
5.对作业人员应核对持证上岗,施工前由项目技术负责人对作业人员进行详细施工技术交底。单层净空高度 5.5m,且为大体积混凝土工程,应该分别对中板结构施工、开挖施工、降水施工、支护施工、大体积混凝土施工编制专项施工方案。
转载请注明原文地址:https://www.tihaiku.com/jzgc/143268.html

最新回复(0)
