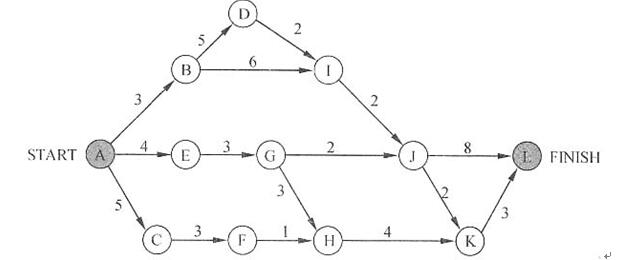

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,

资格题库2022-08-02  28

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,则里程碑(请作答此空)在关键路径上。活动GH的松弛时间是( )。A.BB.EC.CD.K

选项 A.B
B.E
C.C
D.K

答案 A

解析 本题考查活动图的基础知识。
根据关键路径法,计算出关键路径为A-B-D-I-J-L,其长度为20。因此里程碑B在关键路径上,而里程碑E、C和K不在关键路径上。包含活动GH的最长路径是A-E-G-H-K-L,长度为17,因此该活动的松弛时间为20-17=3。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2416151.html

最新回复(0)
