某工程有七个作业A~G,按计划,完成各作业所需的时间以及作业之间的衔接关系见下表
某工程有七个作业A~G,按计划,完成各作业所需的时间以及作业之间的衔接关系见下表
练习题库
2022-08-02
76
问题
某工程有七个作业A~G,按计划,完成各作业所需的时间以及作业之间的衔接关系见下表:
按照上述计划,该工程的总工期预计为( )周。在工程实施了10周后,经理对进度进行了检查,结果是:作业A和B已经完成,作业D完成了30%,作业E完成了25%,其他作业都还没有开始。如果随后完全按原计划实施,则总工期将( )完成。问题1选项A.20B.25C.33D.41问题2选项A.提前1周B.推迟1周C.推迟2周D.推迟3周
选项
答案
AB
解析

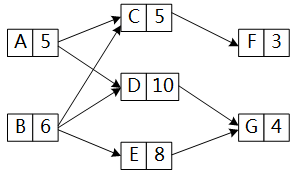

解决本题问题时,首先需要根据题目要求绘制好网络图,如下所示。
从网络图可以了解到项目的关键路径是:BDG,长度为20,所以总工期预计20周。10周后作业A与作业B已经完成,作业D完成了30%,作业E完成了25%。说明D已完成3周的工作量,还需要7周完成,E完成了2周的工作量,还要6周完成。所以接下来DG的长度为11,EG长度为10。加上已完成部分的10周时间,一共为21周完成,所以工期将延误1周。
转载请注明原文地址:https://www.tihaiku.com/congyezige/2401352.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
以下()不是信息系统工程项目进度控制的总目标A.项目越早完成越好 B.在计划
信息系统工程进度控制的主要意义不包含()A.有利于尽快发挥投资效益 B.有利
对于工程中的关键性技术指标,以及有争议的质量问题,监理机构应要求承建单位出具(
以下关于工程招标及准备阶段质量控制的要点及方法中,说法错误的是()A.协助建设
信息系统建立过程中的()是指在力求实现信息工程项目总目标的过程中,为满足信息工
采取某些特定作业技术或开展某些活动,以达到质量要求,一般指的是()A.质量保证
监理()体系建设,监理监理服务质量管理的模式按照监理业务分工程类型特征、区域特
信息系统工程是代表高科技的工程,尤其是在信息化技术快速发展的当下时期,对监理开展
应按照“守法、公平、()、独立”的原则,开展信息系统工程监理工作,维护业主单位
监理工程师在开展工作时超出了工作范围,这属于监理工作风险分类中的()A.行为责
随机试题
______youorhecandoit,thenpleasechooseanothertask(任务).A、NeitherB、eith
Googlemaybevaluedatmorethan$185billionandboastmillionsofusers,b
Theprofessor,aswellashisassistants,(do)______theexperimentinthelab
电子产品electronicproduct
A. B. C. D.不定
医学模式转变在医学伦理学方面的重要性是指A.实现了在更高层次上对人的健康的全面关
下列哪项一般不会引起全口义齿基托折裂A.力不平衡 B.基托较薄 C.牙槽骨有
回答有关3m直尺试验试验方法的测试问题。(5)楔形塞尺的长度与高度之比不小于()
一名慢性牙周炎的中年患者,经有经验的医生治疗后,的根分叉区探诊仍出血。下颌磨牙Ⅱ
工程质量事故发生后,总监理工程师签发《工程暂停令》的同时,应要求()。A.采取
最新回复
(
0
)
