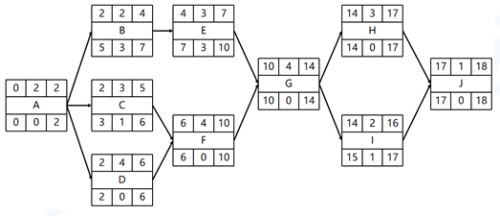

某项目包含ABCDEFGHIJ共10个活动,各活动历时与逻辑关系如下表所示,施工

考试题库2022-08-02  26

问题 某项目包含ABCDEFGHIJ共10个活动,各活动历时与逻辑关系如下表所示,施工过程中,活动B延期2天,活动B的自由活动时间与总浮动时间分别为( )天,工期是( )天。A.0、1B.1、2C.2、2D.1、1

选项 A.0、1
B.1、2
C.2、2
D.1、1

答案 A

解析 考查制订进度计划的工具与技术。该题首先要通过题目给出的表格画出网络图,活动B延期2天,可以发现关键路径未改变,关键路径是ADFGHJ,工期是2+4+4+4+3+1=18天。通过判断可知B活动属于非关键活动,通过“顺推”和“逆推”法则可知,活动B的自由时差和总时差分别是0、1。【思路解析】可以通过七格图来进行此类题目的作答。
